河道污泥脱水设备品质保障

一、河道污泥脱水设备准备工作:

(1)请详读本说明书,并了解所述之操作程序及方法及其组成之元件。以熟练操作脱水机

(2)检查带式压滤机及其元件是否全在良好状态,并确认无其它杂物残存在滤布及滚轮上。

(3)检查减速机油液位。

(4)检查滤布位置是否正确。

(5)检查刮板是否与滤布适当的接触。

(6)检查上、下滤布的张力是否适当,并将之调整为适当的张力。

(7)检查空压机及调整器的空气压力。


二、河道污泥脱水设备新滤带安装:

  滤带的正确安装,对于滤带的使用寿命是非常重要的。由于张紧度分配的不平衡,不正确安装的滤带会产生突然的起皱或压折,导致滤带提早损坏。新滤带的安装或滤带的更换,可以由使用者来完成,他们工作要细心,遵守详细安装步骤。

 1).一次只能安装一条滤带。

 2).用手把第一条滤带送入带机,从重力区(或脱水区)到卸料端(上面或下面的卸料辊),

 3).把中间大约一半长的滤带送入压力区:剩下的一半滤带送入上面或下面的回带辊(取决于安装哪条滤带),尔后在卸料辊处与滤带的另-端会合。因为在卸料辊一端便于缝合滤带,因此就在这里缝合滤带。

 4).在带机上安装平纹带的时候,任何一面都可以朝上,因为平纹带两面的纹路是相同的。对于复丝仅能从一面排放的滤带,在送入带机前应使正确的一面朝上。无论是上面的还是下面的滤带,.都应当使可排放的一面与污泥直接接触,通常滤带上面都有相应的标记。

 5).参见该部分中的“滤带缝合”,把滤带连接上。

 6).每条滤带都可脱离另一条滤带而单独更换,就是说当安装一条滤带的时候,另一条滤带没必要必须就位。如果带机上已安装了一条滤带,那么,可用这条滤带把另一条滤带拉过压力区。请参见这一部分的滤带更换。注意如果使用驱动电机的话,要把速度设定到最小值。

 7).在滤带安装之后,确保滤带与带机上的每个辊都垂直。



三、河道污泥脱水设备安装调试:

  初步的检查在带机及其附属设备已经正确安装并检验之后,要对设备做一个全面核查,确保它可以运行并得到了正确的调整。

  1).确保带机已按照说明得到了润滑。

  2).完成生产厂家规定的所有润滑,并要全面地熟悉运行步骤。

  3).打开控制柜,将主要断电器的开关调到通电的位置。

  4).使用空压机“启动”开关开启空压机,在气动控制柜里面调整滤带的张紧。

  5).检查“急停”开关,确保它们能够启动紧急报警系统。

  6).使用输送机“启动”开关开启输送机。

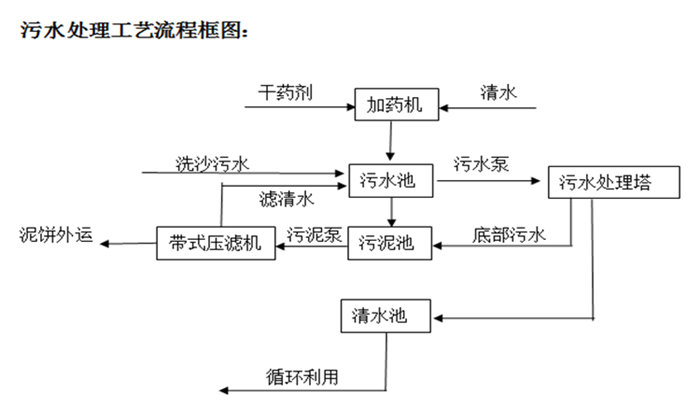

四、河道污泥脱水设备工作原理:

  第一阶段:预处理阶段。原始料浆的含固量一般很低,必须利用重力沉降或其他方式提高料浆浓度,以降低处理成本。常用的预处理方式是:将浓缩后的污泥与高分子絮凝剂混合,物料在絮凝剂作用下,微细颗粒凝聚团状,并初步沉淀,这是污泥上机脱水的准备条件。
  第二阶段:重力脱水阶段。将絮凝预处理后的污泥加到滤带上,在重力的作用下,絮团之外的自由水便穿过滤带滤出,降低了污泥的含水量。
  第三阶段:楔形预压脱水阶段。污泥在重力脱水后开始进入楔形压榨区段,滤带间隙逐渐缩小,开始对污泥施加挤压和剪切作用,使污泥再次脱水。经过此阶段后污泥流动性几乎完全丧失,从而了在正常情况下污泥在压榨脱水段不会被挤出。
  第四阶段:楔形预压脱水阶段。污泥经过精心设计的压榨辊系的反复挤压与剪切作用,脱去大量毛细作用水,使污泥水分逐渐减少,形成污泥滤饼,在重选滤带分开处,滤饼被卸料刮刀刮下。卸料后滤布经清洗进入下一下循环。
